Parede de concreto em múltiplos canteiros: a que escala o sistema começa a pagar

PorJoão Escoqui
Empreendimento Porto Aurora: torres residenciais idênticas de térreo mais três pavimentos executadas em parede de concreto

A pergunta que chega até nós raramente é se parede de concreto funciona. Funciona, e o mercado já respondeu: o sistema domina o segmento econômico brasileiro há anos. Quem toca cinco, oito, doze canteiros ao mesmo tempo pergunta outra coisa. A partir de que ponto a escala paga os custos fixos do sistema, e o que precisa estar no projeto para que esse ganho chegue.

A resposta depende de conta, e ela é possível de fazer desde que se calcule a coisa certa.

Resumo

  • A diluição do custo fixo não acontece sozinha. Depende de quantos ciclos a fôrma cumpre, da distância entre os canteiros e do intervalo entre um empreendimento e o seguinte.
  • Comparar RUPs de fôrma isoladamente aumenta a vantagem no papel. A conta honesta multiplica cada RUP pelo quantitativo do seu projeto.
  • Não existe número universal de unidades a partir do qual o sistema compensa. O limiar se calcula caso a caso, antes de comprar fôrma.
  • Cada interrupção de ciclo no canteiro é uma reutilização de fôrma que não aconteceu, o que empurra o limiar para cima.
  • Na maior parte dos casos em que o sistema decepciona, o projeto foi adaptado para parede de concreto em vez de concebido para ela.

Por que isso é uma decisão de carteira

A parede de concreto moldada no local concentra custo na entrada: fôrmas metálicas ou de alumínio, treinamento de equipe, logística de concretagem, controle tecnológico do concreto. Em obra única, esse custo pesa inteiro sobre um conjunto pequeno de unidades. Em obras simultâneas ou sequenciais, cada ciclo adicional dilui a mesma base.

O erro mais comum que vemos é tratar essa diluição como automática, e ela não é. Depende de quantos ciclos o conjunto de fôrmas efetivamente cumpre, da distância entre os canteiros e do intervalo entre um empreendimento e o seguinte. Transporte, manutenção e tempo ocioso entre obras consomem parte do ganho, e em carteiras geograficamente dispersas consomem bastante.

Atenção ao número de reutilizações

O Manual Básico de Indicadores de Produtividade da CBIC registra que determinar o número de usos das fôrmas manuseáveis de alumínio não é trivial: processos de fabricação e condições de manutenção afetam a durabilidade de forma drástica. O coeficiente adotado nas composições do SINAPI não foi definido para um edifício específico. É uma média de mercado que considera inclusive a possibilidade de a construtora abandonar o sistema antes do desgaste total dos painéis.

Ou seja: serve como referência de orçamento, e não como promessa de vida útil para a sua operação.

Números de catálogo de fabricante ficam no extremo oposto. Entre os dois, a base confiável é o histórico da própria construtora. Quem já rodou dois ou três empreendimentos tem esse dado. Quem vai começar precisa orçar com hipótese conservadora.

O que os índices oficiais mostram, e o que eles não mostram

A maioria dos comparativos publicados escorrega neste ponto, então vale detalhar de onde vêm os números.

O Manual da CBIC, elaborado com consultoria do Prof. Ubiraci Espinelli Lemes de Souza (Poli-USP), estrutura seus estudos de caso em torno de duas tipologias: um edifício de oito pavimentos-tipo em estrutura convencional de concreto armado e um edifício de quatro pavimentos-tipo em paredes e lajes de concreto moldadas in loco com fôrmas manuseáveis de alumínio. O indicador é a RUP, razão unitária de produção, medida em H.h/m² para fôrmas, H.h/kg para armação e H.h/m³ para concretagem.

Comparando as medianas do SINAPI apresentadas no manual, o contraste no serviço de fôrmas é expressivo:

Serviço (montagem e desmontagem)Oficial (H.h/m²)
Fôrma manuseável (parede de concreto)0,3136 (carpinteiro)
Fôrma convencional (pilar)1,1405 (carpinteiro)
Fôrma convencional (viga)1,308 (carpinteiro)
Fôrma convencional (laje)0,792 (carpinteiro)

Por que carpinteiro, se a fôrma é de alumínio? Carpinteiro de fôrmas é o nome da ocupação nas composições do SINAPI, e ele não muda conforme o material do painel. No caderno técnico da Caixa para paredes de concreto, a equipe da fôrma manuseável de alumínio é carpinteiro de fôrmas mais servente: o carpinteiro responde pelo controle da fôrma durante a concretagem, pela verificação de planicidade e estabilidade do sistema e pela manutenção do equipamento, e o servente auxilia na montagem, na desmontagem, na limpeza e no transporte das peças. A designação vem da classificação de mão de obra, não do material trabalhado.

Gráfico 1

RUP de montagem e desmontagem de fôrma, medianas SINAPI

Horas de carpinteiro por metro quadrado de fôrma (H.h/m²). Menor é melhor.

0 0,5 1,0 Parede de concreto fôrma manuseável 0,3136 Laje fôrma convencional 0,792 Pilar fôrma convencional 1,1405 Viga fôrma convencional 1,308 Fonte: medianas SINAPI reproduzidas no Manual Básico de Indicadores de Produtividade (CBIC). A estrutura convencional exige ainda a fabricação de fôrma, 0,349 H.h/m², etapa inexistente no sistema de painéis manuseáveis.

O serviço de montagem não é o único ponto de diferença. A estrutura convencional exige ainda a fabricação de fôrmas, com mediana de 0,349 H.h/m² para carpinteiro, etapa que simplesmente não existe no sistema de painéis manuseáveis. Na armação, a parede de concreto trabalha predominantemente com telas soldadas, o que reduz ou elimina o corte e dobra em obra (mediana de 0,0585 H.h/kg para armador na estrutura convencional). Na concretagem, a mediana de ajudante cai de 2,617 H.h/m³ em vigas e lajes convencionais para 0,723 H.h/m³ em paredes e lajes moldadas in loco.

A ressalva que quase ninguém faz, e que muda a leitura

Essas RUPs são por metro quadrado de fôrma, por quilo de aço e por metro cúbico de concreto. Não são por metro quadrado de área construída. Sistemas diferentes demandam quantidades de serviço diferentes para produzir o mesmo apartamento.

Comparar RUPs isoladamente exagera a vantagem. A comparação honesta multiplica cada RUP pelo respectivo quantitativo do projeto, e é esse cruzamento que define se o ganho existe no seu produto específico.

Duas convenções do manual valem para quem for refazer a conta internamente. A jornada considerada é de 8,8 horas por dia, o que dá 44 horas semanais em cinco dias úteis e 193,6 horas mensais. E para dimensionamento de equipes recomenda-se descontar da RUP cumulativa um fator chamado delta, que o estudo adota como 30% por simplificação, orientando cada empresa a calibrar o próprio valor. Usar RUP de orçamento para dimensionar equipe superdimensiona o efetivo.

A conta que importa não é o metro quadrado de parede

Olhando só o custo de execução da parede, a alvenaria estrutural costuma parecer mais barata. Parece porque o comparativo está incompleto.

Três linhas de custo se deslocam quando se troca o sistema:

01

Revestimento

A parede de concreto entrega superfície pronta para receber acabamento direto e dispensa etapas que na alvenaria consomem material, mão de obra e prazo. Um comparativo que deixa o revestimento de fora ignora uma parcela relevante do custo.

02

Prazo virando custo financeiro

Ciclo mais curto antecipa a entrega, antecipa o repasse e reduz o custo de carregar estoque em produção. Em carteira com vários empreendimentos e Selic alta, essa linha pode superar a diferença de custo direto.

03

Mão de obra por unidade entregue

A referência aqui é o apartamento pronto, e não o metro quadrado de parede. É onde a redução de etapas do sistema aparece somada.

Quando as três entram na conta, o ponto de equilíbrio se desloca. Onde ele cai depende de repetitividade da planta, distância entre canteiros e política de amortização das fôrmas.

Gráfico 2 (esquemático)

Onde fica o limiar de escala

Custo por unidade entregue em função do volume acumulado da carteira. As curvas são ilustrativas e não têm escala numérica. Servem para mostrar o comportamento, não para dimensionar decisão.

Obra única Carteira com múltiplos canteiros volume acumulado de unidades e ciclos de fôrma → custo por unidade → LIMIAR Parede de concreto custo fixo alto, diluído a cada ciclo Sistema de custo fixo baixo pouco a diluir com escala onde o cruzamento acontece depende da sua carteira

Não existe número universal de unidades a partir do qual o sistema compensa. Um número apresentado sem as variáveis que o condicionam não serve para decidir.

O limiar se calcula caso a caso, e fazer essa conta antes de comprar fôrma é a decisão mais barata do processo inteiro.

Construção enxuta: o ganho vem do ciclo repetido

A conta de custo mostra onde o sistema compensa. A literatura de construção enxuta explica por que ele compensa, e o mecanismo é o mesmo que decide quantos ciclos a fôrma vai cumprir.

A ideia central da produção enxuta é fácil de enunciar e difícil de sustentar: a eficiência vem da ausência de interrupção, mais do que da velocidade de cada etapa. Um ciclo de fôrma que leva seis dias todas as semanas produz mais no mês do que um ciclo que leva quatro dias em uma semana e nove na seguinte. Olhar só a média esconde o problema, porque o resultado do mês depende da variação em torno dela.

Parede de concreto é especialmente sensível a isso porque o sistema quase não tem folga. A estrutura é também vedação, as etapas acontecem em sequência rígida e não existe frente alternativa para onde deslocar equipe quando alguma coisa trava. Uma concretagem que atrasa meio dia costuma custar mais do que meio dia, porque empurra armação, instalações e desforma do ciclo seguinte.

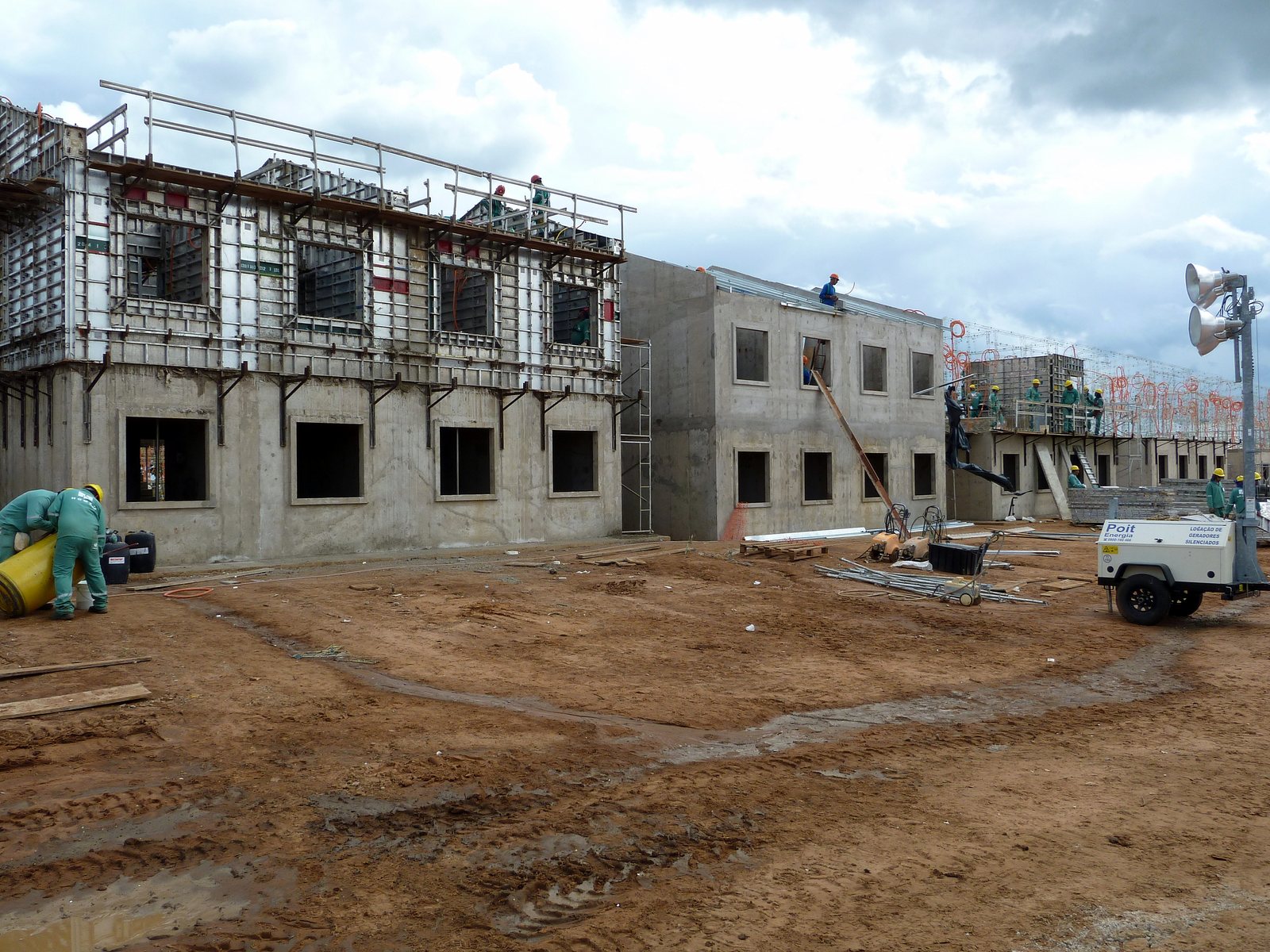

Canteiro de obras com fôrmas manuseáveis de alumínio montadas em um bloco de parede de concreto e blocos vizinhos já desformados
Fôrmas manuseáveis montadas em um bloco enquanto os vizinhos já estão desformados. A sobreposição de ciclos entre blocos é o que encurta o prazo do conjunto, e ela se desfaz quando um ciclo atrasa.
Foto: WTF Formwork (Wall-Ties & Forms, Inc.), via Wikimedia Commons, licença CC BY-SA 3.0.

Em operação com vários canteiros, o problema muda de escala. Dentro de uma obra, o que se combate é a variação entre ciclos. Entre cinco obras aparece uma segunda variação, que é a diferença de ritmo entre equipes executando o mesmo projeto de maneiras diferentes. Essa segunda variação é a que destrói a previsão de reutilização das fôrmas, porque o jogo programado para sair da obra A e entrar na obra B em determinada semana simplesmente não sai.

Três práticas de construção enxuta resolvem boa parte disso, e nenhuma delas depende de comprar equipamento:

  • Trabalho padronizado. A sequência de armação, montagem, concretagem e desforma escrita como procedimento único para toda a carteira, em vez de recriada por cada mestre de obras. É o que permite comparar desempenho entre canteiros e descobrir onde está a perda.
  • Takt time definido por unidade. O ritmo de produção fixado a partir do prazo de entrega e do número de unidades, e usado depois para dimensionar equipe e logística. Sem isso a obra corre no ritmo que consegue, que costuma ser o ritmo do gargalo que ninguém mapeou.
  • Remoção antecipada de restrições. Planejamento de médio prazo, prática central do Last Planner System, que verifica com semanas de antecedência se concreto, bomba, tela, equipe e liberação de projeto vão estar disponíveis na data do ciclo. A maior parte das paradas de canteiro em parede de concreto é previsível duas ou três semanas antes de acontecer.

A ligação com a conta de viabilidade é direta. Cada interrupção não planejada é um ciclo de fôrma que não aconteceu, e cada ciclo perdido empurra o limiar de escala para a direita no Gráfico 2. O número de reutilizações usado no orçamento só se confirma se a operação de canteiro sustentar o ritmo previsto.

O risco que a escala multiplica

O sistema é sensível a controle de execução. Em obra isolada, uma falha de concretagem compromete um pavimento. Em cinco canteiros simultâneos, com equipes distintas e controle inconsistente, a mesma falha se replica, e o resultado aparece no pós-obra da carteira inteira, dentro do prazo de garantia.

As causas recorrentes de fissuração em paredes moldadas in loco são conhecidas: retração por cura insuficiente, concentração de tensões em regiões com eletrodutos embutidos e desforma prematura. Nenhuma dessas causas vem do sistema em si, e sim de falha no protocolo de execução.

O que funciona em operação com vários canteiros é um protocolo escrito e replicável, que não dependa da memória do mestre de obras de cada frente:

  • Checklist de lançamento e adensamento aplicado antes de cada concretagem
  • Tempo mínimo de cura antes da desforma, com critério explícito para dias quentes ou com vento
  • Reforço de armação nas bordas de vãos de esquadria e em paredes longas sem juntas de indução
  • Controle de posicionamento de espaçadores e eletrodutos padronizado entre obras
  • Auditoria de campo por amostragem, com o mesmo instrumento de inspeção em todos os canteiros

Sobre mão de obra, desfaço um mito. O sistema não exige equipe mais qualificada que a alvenaria. Exige equipe treinada no protocolo específico. Quem tenta implantar sem treinamento estruturado concentra os erros nas primeiras obras e desiste antes de atingir a escala em que os ganhos aparecem. O caminho que funciona é formar equipes multifuncionais, que dominam armação, montagem de fôrma, concretagem e desforma como uma sequência única, em vez de especialistas separados por etapa.

O ponto onde o ganho normalmente se perde

Na maior parte dos casos em que a parede de concreto decepciona economicamente, o sistema não é o problema. O problema é que o projeto estrutural foi adaptado para parede de concreto em vez de concebido para ela.

Projeto adaptado carrega decisões herdadas de outro sistema: modulação que não fecha com o painel, aberturas mal posicionadas em relação às juntas, detalhamento genérico de reforços, especificação de traço e cobrimento descolada da agressividade ambiental local, fundação dimensionada para outra distribuição de cargas. Cada uma dessas decisões come um pedaço do ganho, e o somatório costuma zerá-lo. É a mesma raiz que tratamos em por que 80% dos atrasos em parede de concreto nascem no projeto, agora multiplicada pelo número de canteiros.

O sistema tem norma própria. O projeto precisa se referenciar explicitamente a três documentos:

ABNT NBR 16055Requisitos e procedimentos para paredes de concreto moldadas no local
ABNT NBR 6118Dimensionamento de estruturas de concreto armado
ABNT NBR 15575Requisitos de desempenho da edificação

Um projeto que não parte desse conjunto costuma também não incorporar os critérios próprios do sistema, como espessura mínima de parede, taxa e disposição de armadura, verificação de estabilidade e os níveis de desempenho térmico e acústico exigidos.

É nesse ponto que a Flux Estruturas atua, desenvolvendo projetos de parede de concreto desde a concepção, modulados para alta repetitividade e compatibilizados com operação em canteiros paralelos.

Checklist de decisão

Critérios técnicos

O projeto sustenta o ganho?

  • O quantitativo de serviço por unidade foi calculado nos dois sistemas em comparação, ou a decisão está apoiada em índice de mercado genérico?
  • O número de ciclos de fôrma foi estimado com base no histórico da construtora, considerando distância entre canteiros e intervalo entre empreendimentos?
  • A planta tem repetitividade suficiente para que a modulação de painéis feche sem peças especiais em excesso?
  • O projeto foi concebido para parede de concreto desde a origem, ou adaptado de outro sistema?
  • Traço e cobrimento estão especificados para a agressividade ambiental de cada praça, e não de uma praça só?
  • Há detalhamento de juntas, reforços de abertura e posicionamento de eletrodutos no executivo?
  • A fundação está compatibilizada com a distribuição de cargas do sistema?
Critérios operacionais

A operação sustenta a escala?

  • Existe capacidade de formar equipes treinadas no protocolo, ou o plano é aprender em obra?
  • A logística de concretagem sustenta frentes simultâneas em todos os canteiros previstos?
  • Há protocolo de inspeção de fôrma, armação e cura padronizado e auditável entre obras?
  • O ciclo tem takt definido e alguém acompanhando a variação entre ciclos, e não só a média?
  • O histórico de obras anteriores demonstra capacidade de manter padrão de qualidade em canteiros paralelos?
  • A equipe de projetos tem acesso a escritório estrutural com experiência comprovada no sistema?

Maioria de respostas positivas: o sistema tende a compensar na sua carteira.

Mais da metade negativa: o caminho é construir essas condições antes de escalar.

Antes de comprar fôrma, revise o projeto

Duas coisas separam os casos de retorno dos casos de retrabalho: calcular o limiar de escala com os quantitativos do seu produto, e garantir que o projeto estrutural nasceu para o sistema.

As duas verificações custam pouco e acontecem antes de qualquer mobilização. Depois da fôrma comprada, a margem de correção é pequena.

E para quem já tem projeto pronto de terceiros e quer saber, antes de abrir obra, se ele captura o ganho: a Emenda 1 à ABNT NBR 6118, publicada em março de 2026, tornou exigível a avaliação técnica do projeto (ATP) por profissional habilitado e independente do autor. É a verificação que responde à pergunta do checklist, se o projeto foi concebido para o sistema ou apenas adaptado, e ela deixou de ser boa prática opcional.

Próximo passo

Calcule o limiar antes de mobilizar o canteiro

A Flux Estruturas é especializada em engenharia estrutural de empreendimentos de linha econômica e presta avaliação técnica de projetos para construtoras e incorporadoras em todo o Brasil.

Solicite um orçamento

Fontes. CBIC, Manual Básico de Indicadores de Produtividade, com consultoria técnica do Prof. Ubiraci Espinelli Lemes de Souza (Poli-USP); composições e medianas SINAPI reproduzidas no manual; ABNT NBR 16055, ABNT NBR 6118 (com Emenda 1) e ABNT NBR 15575. Sobre construção enxuta: Womack e Jones, Lean Thinking; Rother e Shook, Learning to See; Ballard, The Last Planner System of Production Control.

Gráficos 1 e 2 de elaboração própria da Flux Estruturas. O Gráfico 2 é esquemático e não representa valores medidos.
