Quanto custa um projeto estrutural? Os fatores que definem o preço

PorJoão Escoqui

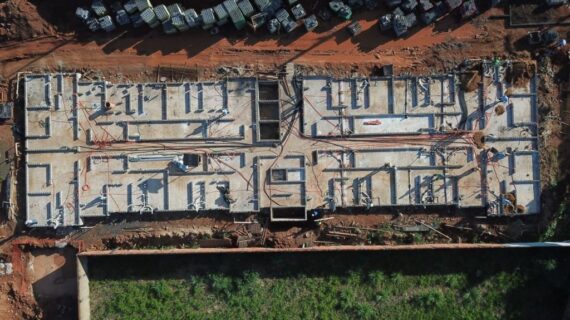

Execução de radier protendido em embasamento de torre residencial, com cabos de protensão posicionados antes da concretagem

Quem pesquisa o preço de um projeto estrutural encontra respostas que variam por um fator de várias vezes, e a variação não é ruído: propostas diferentes precificam escopos diferentes, para produtos diferentes, com riscos diferentes. Este artigo não promete um número mágico por metro quadrado. Ele explica como o mercado precifica, quais fatores movem o valor, o que costuma ficar dentro e fora do escopo, e como pedir propostas que possam ser comparadas entre si.

Resumo

  • Os modelos de cobrança mais comuns são preço por metro quadrado de área construída e verba fechada por escopo, com pagamento vinculado às fases do projeto.
  • Os fatores que mais movem o preço são a área e a repetitividade do pavimento-tipo, o sistema construtivo, a complexidade da arquitetura e a extensão do escopo contratado.
  • Duas propostas só são comparáveis se cobrirem o mesmo escopo. Atendimento à obra, memórias de cálculo e número de revisões são os itens que mais variam entre elas.
  • Em contratos longos, o reajuste por índice setorial é padrão. A Flux Estruturas, por exemplo, reajusta pelo INCC quando o desenvolvimento excede 12 meses.
  • O custo do projeto se paga (ou não) na obra: taxa de aço, retrabalho e ciclo de execução dependem diretamente da qualidade do que foi projetado.

Como o mercado precifica projeto estrutural

Dois modelos dominam a contratação por construtoras e incorporadoras:

  • Preço por metro quadrado de área construída. O mais comum em empreendimentos verticais. Facilita a conta de viabilidade da incorporadora, porque o custo do projeto escala com o produto. O valor unitário cai com a área e com a repetitividade, porque o esforço de engenharia não cresce na mesma proporção que a metragem.
  • Verba fechada por escopo. Comum em estudos de viabilidade, reformas de projeto, reforços e empreendimentos atípicos, onde a metragem não representa o esforço.

Nos dois modelos, o pagamento costuma se vincular às fases do desenvolvimento (estudo preliminar, pré-executivo, executivo, liberação para obra), com percentuais por marco de entrega. As fases em si estão detalhadas em etapas do projeto estrutural.

Os fatores que movem o preço

FatorComo atuaEfeito no preço por m²
Área totalO esforço de engenharia cresce menos que a metragem: um pavimento-tipo projetado uma vez serve a 15 repetições.Cai com a escala
Repetitividade do pavimento-tipoTorre com tipo único exige menos horas por m² que torre com pavimentos diferentes entre si.Cai com a repetição
Sistema construtivoCada sistema tem esforço de detalhamento próprio: elevações fiada a fiada em alvenaria, compatibilização com fornecedor de fôrma em parede de concreto, armação elemento a elemento em concreto armado.Varia por sistema
Complexidade da arquiteturaTransições de carga, balanços, vãos atípicos, subsolos e contenções multiplicam horas de análise e de detalhamento.Sobe com a complexidade
Extensão do escopoAtendimento à obra, memórias de cálculo, modelo BIM/IFC, plotagens e número de revisões incluídas variam entre propostas.Sobe com o escopo
PrazoCronograma comprimido exige mais equipe simultânea no mesmo contrato.Sobe com a urgência

Efeitos qualitativos, válidos como direção e não como fórmula. A combinação dos fatores em cada empreendimento é o que a análise de escopo determina antes da proposta.

O que costuma estar dentro e fora do escopo

Ao comparar propostas, a maior fonte de distorção está no que cada preço cobre. Itens que frequentemente aparecem como cobrança à parte em propostas de mercado:

  • Atendimento à obra. Resposta a não conformidades de execução (excentricidades de fundação, fck abaixo do especificado, prismas reprovados, reforços por falha executiva). Em contrato maduro isso é cláusula com escopo definido; em proposta rasa, é hora técnica avulsa cobrada quando a obra mais precisa.
  • Revisões. Quantas rodadas de revisão de arquitetura o preço absorve, e a partir de onde revisão vira aditivo. Revisão de prancha já aprovada costuma ficar fora do escopo padrão.
  • Memórias de cálculo, plotagens e modelo IFC. Entregáveis que nem todo contrato inclui. Se o seu processo interno exige algum deles, especifique na consulta.
  • Projeto geotécnico. Fundação e contenção são dimensionadas pelo estrutural a partir do projeto geotécnico, mas a investigação do solo e a definição do tipo de fundação são serviço de outra disciplina, contratado à parte.
Regra prática de comparação

Antes de comparar valores, iguale os escopos: some ao preço de cada proposta o custo dos itens que ela não inclui e que o empreendimento vai consumir de qualquer forma. A proposta mais barata no papel frequentemente deixa de ser depois dessa soma.

Reajuste e forma de pagamento

Projeto de empreendimento grande atravessa meses, às vezes anos, entre contratação e liberação para obra. O padrão de mercado é vincular pagamentos aos marcos de fase e prever reajuste por índice setorial para contratos longos. Na Flux Estruturas, os valores são reajustáveis pelo INCC (Índice Nacional de Custo da Construção) quando a contratação ou o desenvolvimento excede 12 meses. Contrato sem cláusula de reajuste em desenvolvimento longo cria atrito previsível entre as partes.

O preço do projeto e o custo da obra são contas diferentes

O honorário de projeto é uma fração pequena do custo total do empreendimento, mas as decisões tomadas dentro dele definem parcelas grandes desse custo: o consumo de aço e concreto de cada pavimento, o ciclo de execução e o volume de retrabalho.

A taxa de aço, medida em kg de aço por m², é o exemplo mais direto. Ela varia com o critério de dimensionamento e com a maturidade do detalhamento, e a diferença entre um projeto otimizado e um projeto folgado se paga em cada pavimento, durante toda a obra. Otimizar não significa tirar aço: significa dimensionar com critério, conferir cobrimentos, ancoragens e compatibilizações. Mais aço não é sinônimo de mais segurança.

A economia obtida no honorário costuma ser menor que o custo extra de aço, retrabalho e prazo que um projeto fraco gera na obra.

Dois casos em que o projeto pagou a própria conta

A relação entre honorário e custo de obra fica concreta em números de empreendimentos reais do portfólio da Flux Estruturas.

Case 1 · Reengenharia de projeto pronto

Duas torres de térreo mais 19 pavimentos em alvenaria estrutural, Vale do Paraíba (SP). O projeto estrutural original, já pronto, invalidava a incorporação do empreendimento de caráter econômico. A construtora contratou a Flux para refazer o projeto: revisão de produto com eliminação da junta de dilatação e refinamento da metodologia de cálculo.

Resultado: economia de aproximadamente R$ 1 milhão por torre, perto de R$ 2 milhões no empreendimento. O honorário de refazer o projeto inteiro coube várias vezes dentro da economia gerada.

Case 2 · Análise crítica de embasamento

Torre de 20 pavimentos em alvenaria estrutural sobre radier. O embasamento original, em radier de concreto armado com 50 cm de espessura, custava R$ 3.500 por unidade habitacional. A Flux redesenhou o embasamento em radier protendido com 40 cm, usando cabos retos para simplificar a execução em etapa única.

Resultado: custo final de R$ 2.400 por unidade habitacional. Uma única decisão de projeto, tomada na peça certa, valeu mais que o honorário completo.

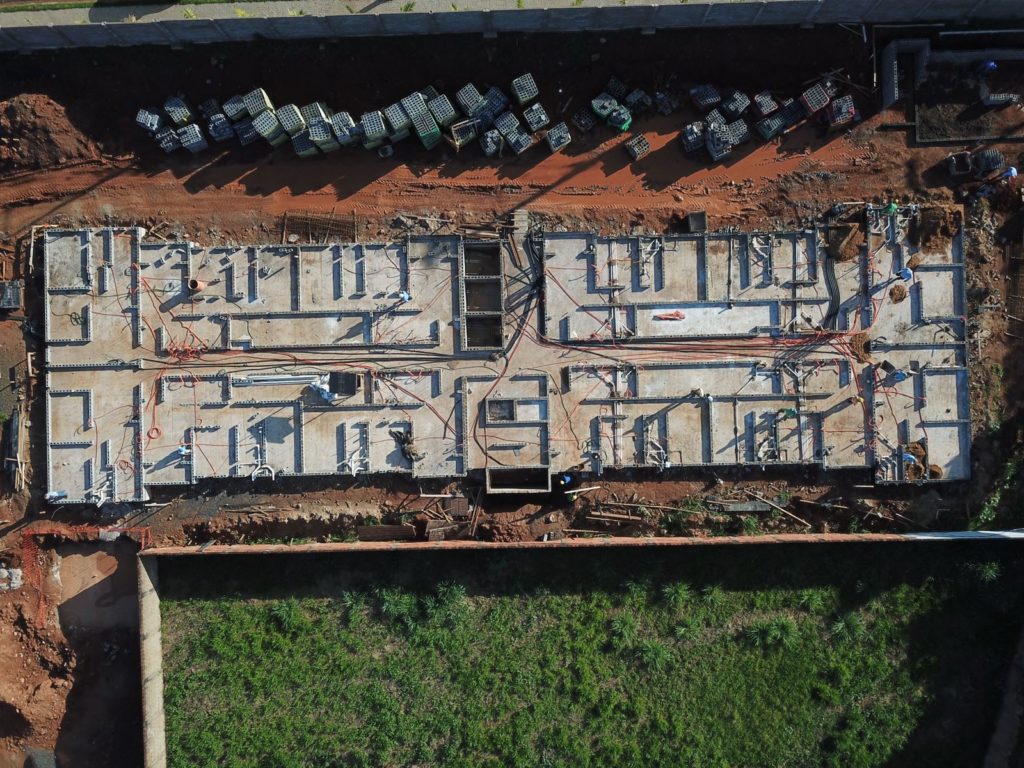

Execução de radier protendido em embasamento de torre residencial, com cabos de protensão posicionados antes da concretagem
Embasamento em radier protendido do case 2, com cabos retos posicionados para concretagem em etapa única. Acervo Flux Estruturas.

Os dois casos têm a mesma estrutura: o dinheiro grande do empreendimento estava dentro de decisões de projeto, e não do honorário. É o padrão que se repete nos mais de 200 empreendimentos que a Flux Estruturas já calculou, para construtoras como Tenda, Canopus e Emccamp, em 12 estados. Outros empreendimentos estão no portfólio de projetos.

Esse raciocínio vale também na direção oposta: projeto caro não garante obra barata. O que conecta as duas pontas é método, e método se verifica antes de contratar, perguntando como o escritório mede taxa de aço, como trata compatibilização e o que o contrato prevê de atendimento à obra. Desde a Emenda 1 da ABNT NBR 6118, de março de 2026, a Avaliação Técnica de Projetos (ATP) por profissional independente é obrigatória em estruturas de concreto, e funciona como verificação externa dessa qualidade.

Como pedir um orçamento comparável

Quanto mais definida a consulta, mais precisa a proposta e menor a chance de aditivo. O conjunto mínimo de informações:

  • Tipologia e número de pavimentos e de unidades
  • Localização da obra (define classe de agressividade ambiental e logística)
  • Sistema construtivo, se já definido, ou pedido de estudo de viabilidade, se em aberto
  • Arquitetônico na versão mais recente disponível
  • Estágio da geotecnia: sondagem feita, projeto de fundação contratado ou nada ainda
  • Prazo desejado e marcos do empreendimento (aprovação, lançamento, início de obra)
  • Escopo requerido além do padrão: memórias, IFC, plotagens, número de revisões

Com esse conjunto em mãos, um escritório estruturado responde com proposta fechada e cronograma. Sem ele, responde com faixa larga e condicionantes, e a comparação entre propostas vira exercício de adivinhação.

Próximo passo

Quer um número para o seu empreendimento?

A Flux Estruturas atende construtoras e incorporadoras em 12 estados, com mais de 200 empreendimentos calculados e atendimento à obra dentro do contrato. Envie os dados do empreendimento e receba retorno da equipe técnica em até 48 horas úteis.

Solicitar orçamento de projeto estrutural

Fontes. Modelos de cobrança, itens de escopo e política de reajuste conforme prática de contrato da Flux Estruturas. Casos 1 e 2 e valores citados: acervo de projetos da Flux Estruturas. ABNT NBR 6118 (com Emenda 1, de março de 2026) para a obrigatoriedade da ATP. INCC apurado pela FGV.
